PTS 2022 bredbandsutbyggnad

Visar projekt samfinansierade enligt PTS 2022

I december 2022 beviljades Lycksele kommun pengar från EU-fonden NextgererationEU för att gräva ner fiber i kommunen i syfte att nå regeringens mål för bredbandsutbyggnaden 2025 - att 98% av landets hushåll och företag bör ha tillgång till minst 1Gbit/s.

Projektet har utgått ifrån Post- och Telestyrelsens lista över byggnader på landsbygden som saknar fiber. Utbyggnaden avser grävning till en anslutningspunkt för respektive fastighet. Det innebär alltså att själva anslutningen till byggnader inte ingår utan är något som fastighetsägaren ska betala själv. Priset är i vår kommun satt till samma pris som övriga anslutningsavgifter dvs 20 000kr.

Den som har en fastighet inom planerade projektområden kommer att få information hemskickad om utbyggnaden och ett erbjudande om att ansluta sin fastighet.

Projektet pågår mellan 1 december 2022 och avslutas 30 november 2025 vilket innebär att allt praktiskt arbete måste vara klart senast augusti 2025.

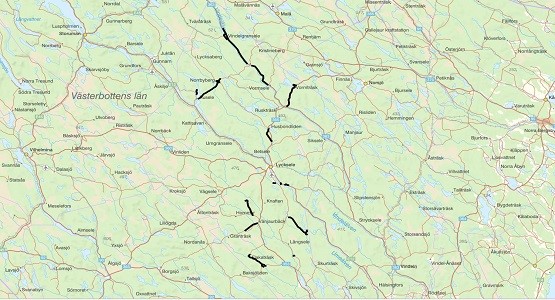

Totalt söktes och beviljades 4 olika del projekt

  • Byssträsk- Bastunäs, Karlsgård, Storforsen och Kvarnbäck
  • Vindelgransele
  • Norrbyberg
  • Vormträsk, Rödingträsk Lerhult och bortre del av Ringaborg.



Grävningen sker i de allra flesta fall längs våra vägar. Det kommer att innebära viss försämrad framkomlighet längs berörda vägar och vi ber om ursäkt för det besvär det kan åstadkomma.

För status för varje delprojekt se respektive by nedan

logo NextGenerationEU.jpg



Vi gräver från Gäddträsk till Byssträsk och sänker en slang på sjöbottnen över till Bastunäs.

Grävningen gjordes i huvudsak på vägens högra sida i ytterslänt av vägområdet och påbörjades under augusti 2023 efter viss försening på grund av sent inkomna tillstånd. Grävningen blev klar i september och det var många som ville ansluta sig till bredbandet.

Status för projektet

Sista inkopplingen av kunder sker i november sedan är denna del av projektet klart rent byggmässigt.

Slutbesiktning kom att ske under maj/juni 2024 och projektet avslutas senast 30 november 2025.

Vi vill tacka alla inblandade entreprenörer, fastighetsägare och PTS för ett gott sambarbete i projektet och hälsa alla nyanslutna välkommen till Lycksele Stadsnät.


Vi kommer att gräva fiber från Husbondliden genom Karlsgård samt gräva för att även nå de byggnader som ligger längs väg 365. Delar av projektet kommer delvis att vara en samförläggning med Skellefteåkrafts utbyte av elkablar i byn.

Status för projektet

Under vintern 2023/24 söker vi tillstånd från bland annat Trafikverket samt planerar upp grävsträckningen i detalj. Vi kommer även att skicka ut information till  berörda markägare

Grävningen kommer att påbörjas under sommaren 2024 när vi fått in de tillstånd som krävs.


Vi ska gräva från vägen mellan Örträsk och Långsele till andra sidan Öreälven vid Storforsen.

Status för projektet

Under vintern 2023/24 söker vi tillstånd från bland annat Trafikverket samt planerar upp grävsträckningen i detalj.

Grävningen kommer att påbörjas under sommaren 2024 när vi fått in de tillstånd som krävs.


Vi ska gräva från Tannfors till Kvarnbäck.

Status för projektet

Under vintern 2023/24 avser vi samla in de markavtal vi saknar samt planerar upp grävsträckningen i detalj.

Grävningen kommer att påbörjas under sommaren 2024 när vi fått in de tillstånd som krävs.


Vi ska gräva från Vormsele till Björksele samt från Björksele till Vindelgransele. Vi kommer att nyttja ett rör som Vattenfall har under älven för att komma över till ön och till andra sidan älven. Grävningen kommer i huvudsak att ske på höger sida, alltså på ovansidan av vägen inom vägområdet. Delar av sträckan mellan Vormsele och Björksele ingår inte i bidragsprojektet men kommer att grävas ändå för att få en redundans i nätet.

Status för projektet

Det tillstånd som krävs från Trafikverket och Länsstyrelsen kom sent och vi hade därför inte möjligthet att påbörja grävningen under 2023. Under vintern 2023/24 avser vi samla in de markavtal vi saknar och planera för start i juni 2024.

Grävningen kommer därför att påbörjas under sommaren 2024 så fort tjälen gått ur marken.


Vi ska gräva från Rusele till Norrbyberg samt genom hela byn. Delvis kommer grävningen genom byn att vara en samförläggning med Skellefteå Krafts byte av elkablar.  .

Status för projektet

Under vintern 2023/24 kommer vi att söka de tillstånd som behövs samt skicka ut information till berörda markägare.

Grävningen kommer att påbörjas under 2024 så snart som möjligt efter att vi fått in de tillstånd vi behöver.


Vi ska gräva från Enebacken till Vormträsk samt genom byn. Delvis kommer grävningen genom byn att vara en samförläggning med Skellefteå Krafts byte av elkablar.

Status för projektet

Under vintern 2023/24 kommer vi att söka de tillstånd som behövs samt skicka ut information till berörda markägare.

Grävningen kommer att påbörjas under 2024 så snart som möjligt efter att vi fått in de tillstånd vi behöver.


Vi ska gräva från Hornmyrvägen till Rödingträsk samt genom hela byn. Delvis kommer grävningen att vara en samförläggning med Skellefteå Krafts byte av elkablar.

Status för projektet

Under vintern 2023/24 kommer vi att söka de tillstånd som behövs samt skicka ut information till berörda markägare.

Grävningen kommer att påbörjas under 2024 så snart som möjligt efter att vi fått in de tillstånd vi behöver.


Vi ska trycka under väg E12 och gräva till husen på nedre sidan av vägen i bit nedströms Umeälven. Delvis kommer grävningen genom byn att vara en samförläggning med byte av Skellefteå Krafts byte av elkablar.

Status för projektet

Under vintern 2023/24 kommer vi att söka de tillstånd som behövs samt skicka ut information till berörda markägare

Grävningen kommer att påbörjas under 2024 så snart som möjligt efter att vi fått in de tillstånd vi behöver.


Grävning mellan Blåvik och Lerhult

Status för projektet

Detta delprojekt grävdes hösten 2022 och slutbesiktades i september 2023. Slutredovisnng till PTS sker senast 2025

. Vi tackar markägare, entreprenörer och PTS för gott samarbete och säger välkommen till alla som anslutit sig till Stadsnätet.


Uppdaterad den 29 november 2023
