PTS 2022 bredbandsutbyggnad
I december 2022 beviljades Lycksele kommun pengar från EU-fonden NextgererationEU för att gräva ner fiber i kommunen i syfte att nå regeringens mål för bredbandsutbyggnaden 2025 - att 98% av landets hushåll och företag bör ha tillgång till minst 1Gbit/s.
Projektet har utgått ifrån Post- och Telestyrelsens lista över byggnader på landsbygden som saknar fiber. Utbyggnaden avser grävning till en anslutningspunkt för respektive fastighet. Det innebär alltså att själva anslutningen till byggnader inte ingår utan är något som fastighetsägaren ska betala själv. Priset är i vår kommun satt till samma pris som övriga anslutningsavgifter dvs 20 000kr.
Den som har en fastighet inom planerade projektområden kommer att få information hemskickad om utbyggnaden och ett erbjudande om att ansluta sin fastighet.
Projektet pågår mellan 1 december 2022 och avslutas 30 november 2025 vilket innebär att allt praktiskt arbete måste vara klart senast augusti 2025.
Totalt söktes och beviljades 4 olika del projekt
- Byssträsk- Bastunäs, Karlsgård, Storforsen och Kvarnbäck
- Vindelgransele
- Norrbyberg

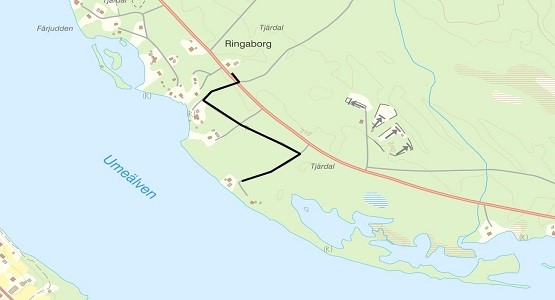

- Vormträsk, Rödingträsk Lerhult och bortre del av Ringaborg.
Grävningen sker i de allra flesta fall längs våra vägar. Det kommer att innebära viss försämrad framkomlighet längs berörda vägar och vi ber om ursäkt för det besvär det kan åstadkomma.
För status för varje delprojekt se respektive by nedan
-
-

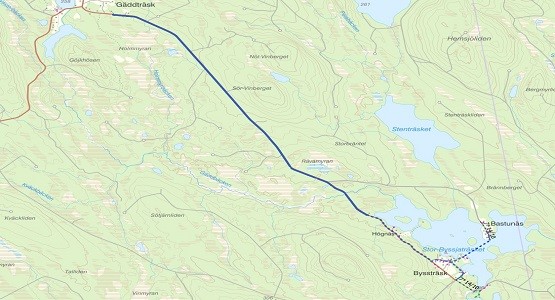

Vi gräver från Gäddträsk till Byssträsk och sänker en slang på sjöbottnen över till Bastunäs.
Grävningen gjordes i huvudsak på vägens högra sida i ytterslänt av vägområdet och påbörjades under augusti 2023 efter viss försening på grund av sent inkomna tillstånd. Grävningen blev klar i september och det var många som ville ansluta sig till bredbandet.
Status för projektet
Sista inkopplingen av kunder sker i november sedan är denna del av projektet klart rent byggmässigt.
Slutbesiktning kom att ske under maj/juni 2024 och projektet avslutas senast 30 november 2025.
Vi vill tacka alla inblandade entreprenörer, fastighetsägare och PTS för ett gott sambarbete i projektet och hälsa alla nyanslutna välkommen till Lycksele Stadsnät.
-
-

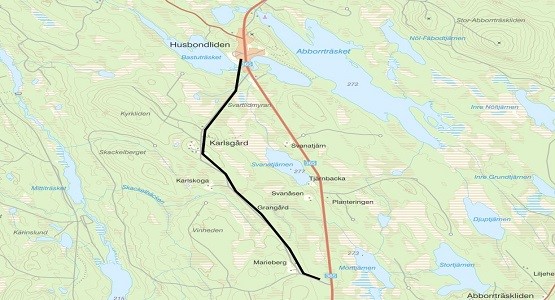

Vi kommer att gräva fiber från Husbondliden genom Karlsgård samt gräva för att även nå de byggnader som ligger längs väg 365. Delar av projektet kommer delvis att vara en samförläggning med Skellefteåkrafts utbyte av elkablar i byn.
Status för projektet
Grävningen av huvudsträckan påbörjades under första veckan i juli och beräknas vara klar i augusti. Därefter grävs kundanslutningar innan fibern blåses in och svetsas. Först i brunnarna och därefter inne hos slutkund
-
-

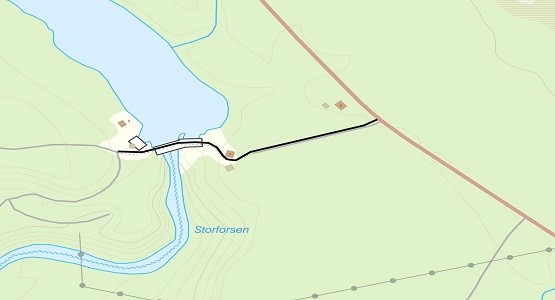

Vi ska gräva från vägen mellan Örträsk och Långsele till andra sidan Öreälven vid Storforsen.
Status för projektet
Grävningen påbörjades i juni. Under augusti börjar grävning till kundanslutningar. Därefter grävs kundanslutningarna innan fibern blåses in och svetsas. Därefter grävs kundanslutningar innan fibern blåses in och svetsas. Först i brunnarna och därefter inne hos slutkund
-
-

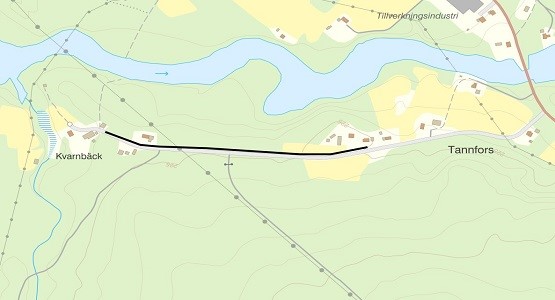

Vi ska gräva från Tannfors till Kvarnbäck.
Status för projektet
Under vintern 2023/24 avser vi samla in de markavtal vi saknar samt planerar upp grävsträckningen i detalj.
Grävningen kommer att påbörjas under sommaren 2024 när vi fått in de tillstånd som krävs.
-
-

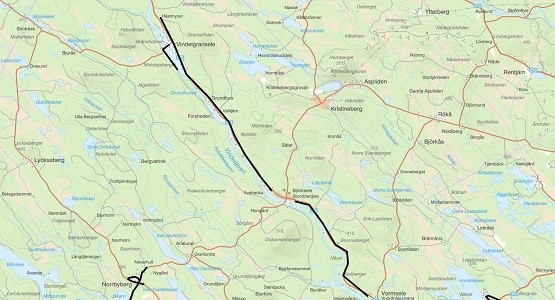

Vi ska gräva från Vormsele till Björksele samt från Björksele till Vindelgransele. Vi kommer att nyttja ett rör som Vattenfall har under älven för att komma över till ön och till andra sidan älven. Grävningen kommer i huvudsak att ske på höger sida, alltså på ovansidan av vägen inom vägområdet. Delar av sträckan mellan Vormsele och Björksele ingår inte i bidragsprojektet men kommer att grävas ändå för att få en redundans i nätet.
Status för projektet
Sträckan Vormsele – Björksele är klar grävmässigt och här påbörjas fiberblåsning under augusti. Därefter svetsas först brunnarna i på huvudsträckan och därefter inne hos slutkund
Grävningen mellan Björksele och Vindelgransele pågår. När huvudstråket längs Norrvägen och Sörvägen är klar kommer grävningen till alla som beställt anslutning att påbörjas.
När grävningen är klar kommer fiberkablar att blåsas in och därefter svetsas stamkabeln och kundkablarna. Detta beräknas kunna påbörjas i september. När du fått en fiberkonverter (CPE) på väggen inne i ditt hus är arbetet klart och du kan beställa ett abonnemang. Se Tjänsteleverantör (lycksele.se)
-
-

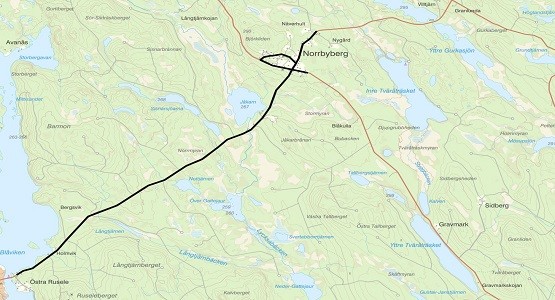

Vi ska gräva från Rusele till Norrbyberg samt genom hela byn. Delvis kommer grävningen genom byn att vara en samförläggning med Skellefteå Krafts byte av elkablar. .
Status för projektet
Under vintern 2023/24 kommer vi att söka de tillstånd som behövs samt skicka ut information till berörda markägare.
Grävningen kommer att påbörjas under 2024 så snart som möjligt efter att vi fått in de tillstånd vi behöver.
-
-

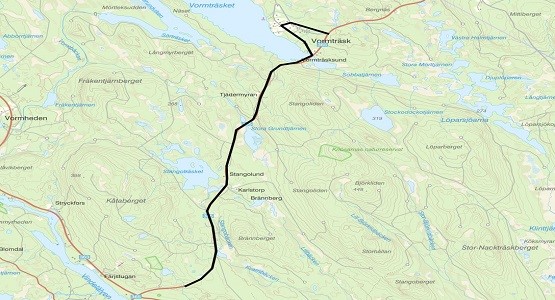

Vi ska gräva från Enebacken till Vormträsk samt genom byn. Delvis kommer grävningen genom byn att vara en samförläggning med Skellefteå Krafts byte av elkablar.
Status för projektet
Grävstart är planerad till senare halvan av augusti och beräknas pågå några veckor. Efter avslutad grävning av huvudstråket grävs alla kundanslutningar innan fiberkabeln blåses in och svetas. Fibern svetsas först i alla brunnar och därefter svetas och monteras utrustning inne hos de som beställt anslutning. Beroende på hur allt går kan visst svetsarbete bli under vintern eller tidg vår.
-
-

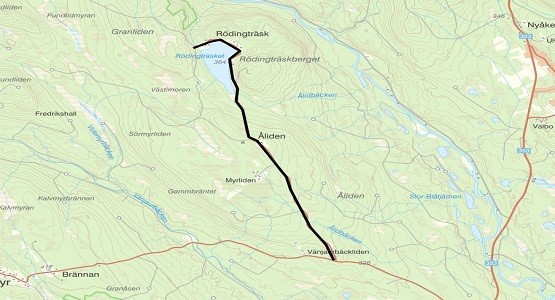

Vi ska gräva från Hornmyrvägen till Rödingträsk samt genom hela byn. Delvis kommer grävningen att vara en samförläggning med Skellefteå Krafts byte av elkablar.
Status för projektet
Planerad grävstart är i slutet av oktober och vi får hålla tummarna för en lång höst. Denna grävning kommer inte att bli klar under 2024 utan arbetet kommer att fortsätta under 2025 då med högsta prioritet
-
-
Vi ska trycka under väg E12 och gräva till husen på nedre sidan av vägen i bit nedströms Umeälven. Delvis kommer grävningen genom byn att vara en samförläggning med byte av Skellefteå Krafts byte av elkablar.
Status för projektet
Planerad grävstart är i slutet av oktober och vi får hålla tummarna för en lång höst. Denna grävning kommer inte att bli klar under 2024 utan arbetet kommer att fortsätta under 2025 då med högsta prioritet
-
-

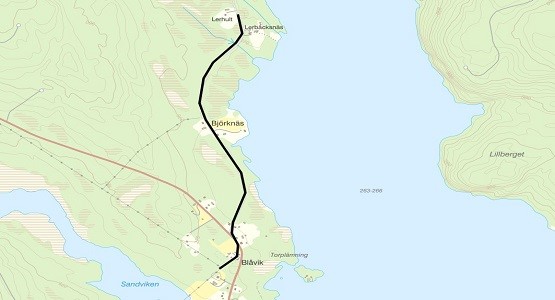

Grävning mellan Blåvik och Lerhult
Status för projektet
Detta delprojekt grävdes hösten 2022 och slutbesiktades i september 2023. Slutredovisnng till PTS sker senast 2025
. Vi tackar markägare, entreprenörer och PTS för gott samarbete och säger välkommen till alla som anslutit sig till Stadsnätet.
Uppdaterad den 29 november 2023
